نیروگاههای خورشیدی در سالهای اخیر به یکی از جذابترین فرصتهای سرمایهگذاری در حوزه انرژی تبدیل شدهاند. افزایش قیمت حاملهای انرژی، رشد مصرف برق، سیاستهای توسعه انرژیهای تجدیدپذیر و نیاز صنایع به تأمین برق پایدار، باعث شده است سرمایهگذاری در این حوزه بیش از گذشته مورد توجه قرار گیرد.
با وجود مزایای فراوان، احداث یک نیروگاه خورشیدی تنها به خرید پنل و نصب تجهیزات محدود نمیشود. اجرای یک پروژه موفق نیازمند طی کردن مجموعهای از مراحل قانونی، فنی، مالی و اجرایی است که هر کدام نقش مهمی در موفقیت پروژه دارند. آشنایی با این فرآیندها از همان ابتدای مسیر، علاوه بر کاهش ریسکهای احتمالی، موجب صرفهجویی در زمان و هزینه نیز خواهد شد.
در این مقاله، تمامی مراحل دریافت مجوز نیروگاه خورشیدی و اخذ زمین را به صورت گامبهگام بررسی میکنیم تا تصویری کامل از مسیر اجرای یک پروژه نیروگاه خورشیدی در اختیار سرمایهگذاران و توسعهدهندگان قرار گیرد.
چرا آشنایی با فرآیند دریافت مجوز نیروگاه خورشیدی اهمیت دارد؟
بسیاری از سرمایهگذاران تصور میکنند که پس از انتخاب زمین، میتوان مستقیماً عملیات ساخت نیروگاه را آغاز کرد؛ اما در عمل، پروژه باید مجموعهای از تأییدیهها و مجوزهای قانونی را از سازمانهای مختلف دریافت کند.هر یک از این مراحل، اطلاعات ارزشمندی درباره وضعیت فنی، اقتصادی و حقوقی پروژه در اختیار سرمایهگذار قرار میدهد. همچنین انجام صحیح این فرآیندها از بروز مشکلاتی مانند عدم امکان اتصال به شبکه، اختلافات مربوط به زمین یا تأخیر در بهرهبرداری جلوگیری میکند.به همین دلیل، شناخت دقیق مراحل اخذ مجوز، یکی از مهمترین عوامل موفقیت پروژههای خورشیدی محسوب میشود.

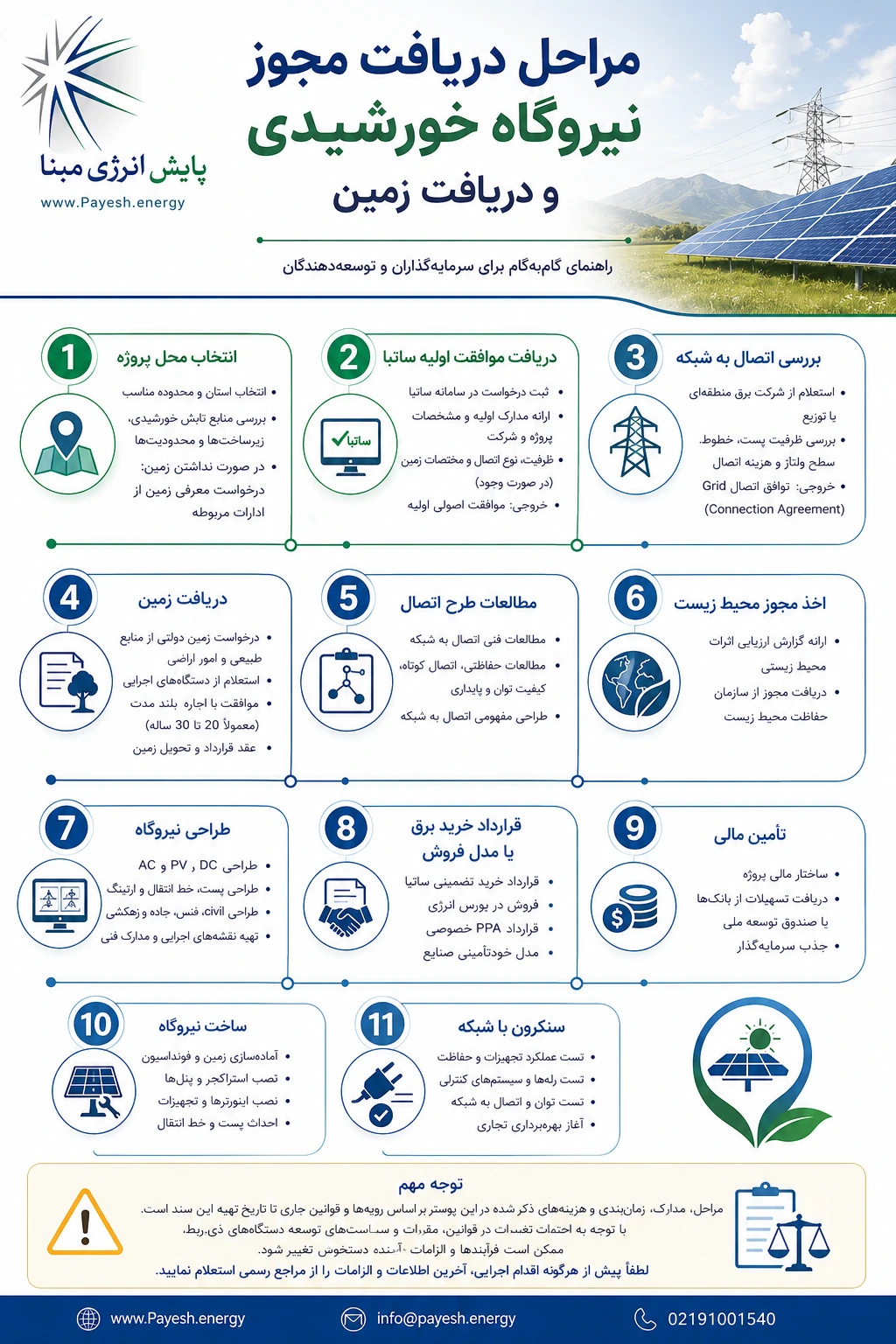

مرحله اول: انتخاب محل پروژه
انتخاب محل مناسب، نقطه آغاز هر پروژه خورشیدی است. کیفیت محل انتخابشده میتواند تأثیر مستقیمی بر میزان تولید برق، هزینههای اجرایی و بازگشت سرمایه داشته باشد.در این مرحله معمولاً موارد زیر بررسی میشوند:
- انتخاب استان و محدوده مناسب
- بررسی میزان تابش خورشیدی منطقه
- دسترسی به خطوط انتقال برق و پستهای برق
- بررسی شرایط توپوگرافی و شیب زمین
- ارزیابی مسیرهای دسترسی برای حمل تجهیزات
- در صورت نداشتن زمین، درخواست معرفی زمین از ادارات مربوطه
هرچه زمین به زیرساختهای برق نزدیکتر باشد، هزینه اتصال نیروگاه به شبکه کاهش خواهد یافت و اجرای پروژه با سرعت بیشتری انجام میشود.
مرحله دوم: دریافت موافقت اولیه ساتبا
پس از انتخاب محل، سرمایهگذار باید درخواست خود را در سامانه ساتبا ثبت کند. این مرحله، آغاز رسمی فرآیند اخذ مجوز نیروگاه محسوب میشود.اطلاعاتی که معمولاً در این مرحله ارائه میشوند عبارتاند از:
- مشخصات متقاضی و اطلاعات شرکت
- ظرفیت نیروگاه
- محل اجرای پروژه
- نوع اتصال به شبکه
- اطلاعات مربوط به زمین (در صورت وجود)
پس از بررسی مدارک، موافقت اصولی اولیه صادر میشود که نشاندهنده امکان ادامه فرآیند توسعه پروژه است.دریافت این موافقت به معنای پایان مراحل اخذ مجوز نیست، بلکه شروع فرآیند بررسیهای تخصصی توسط سازمانهای مختلف خواهد بود.
مرحله سوم: بررسی اتصال به شبکه برق
یکی از مهمترین بخشهای توسعه نیروگاه، بررسی ظرفیت شبکه برق برای پذیرش توان تولیدی نیروگاه است.در این مرحله، شرکت برق منطقهای یا شرکت توزیع موارد مختلفی را بررسی میکند، از جمله:
- ظرفیت پستهای برق
- وضعیت خطوط انتقال و سطح ولتاژ مناسب
- فاصله نیروگاه تا نزدیکترین نقطه اتصال
- هزینههای مربوط به اتصال
در نهایت، در صورت تأیید شرایط، موافقت اتصال به شبکه یا Connection Agreement صادر میشود.این مرحله اهمیت زیادی دارد، زیرا بدون امکان اتصال به شبکه، پروژه قابلیت بهرهبرداری نخواهد داشت.
مرحله چهارم: دریافت زمین
در بسیاری از پروژهها، سرمایهگذار مالک زمین مناسب نیست. در این شرایط امکان دریافت زمین از منابع طبیعی و امور اراضی وجود دارد.فرآیند دریافت زمین معمولاً شامل موارد زیر است:
- ثبت درخواست بررسی وضعیت مالکیت
- استعلام از دستگاههای اجرایی
- بررسی محدودیتهای زیستمحیطی و عمرانی
- صدور موافقت اجاره بلندمدت (معمولاً تا ۳۰ سال)
- عقد قرارداد و تحویل زمین
انتخاب زمین مناسب علاوه بر کاهش هزینههای اجرا، نقش مهمی در افزایش بهرهوری نیروگاه خواهد داشت.
مرحله پنجم: مطالعات طرح اتصال
پیش از آغاز طراحی نهایی، لازم است مطالعات تخصصی اتصال نیروگاه انجام شود.این مطالعات شامل:
- مطالعات اتصال به شبکه
- مطالعات حفاظتی، تحلیل اتصال کوتاه و بررسی کیفیت توان
- مطالعات پایداری شبکه
- طراحی مفهومی اتصال
نتایج این مطالعات مشخص میکند که چه تجهیزات حفاظتی و کنترلی باید در نیروگاه نصب شوند تا عملکرد ایمن و پایدار آن تضمین شود.
مرحله ششم: اخذ مجوز محیط زیست
اگرچه نیروگاههای خورشیدی جزو پاکترین منابع تولید برق محسوب میشوند، اما اجرای پروژه همچنان نیازمند بررسی اثرات زیستمحیطی است.در این مرحله، گزارش ارزیابی اثرات محیط زیستی تهیه شده و به سازمان حفاظت محیط زیست ارائه میشود.این گزارش مواردی مانند:
تأثیر بر پوشش گیاهی، منابع آب، حیات وحش و چشمانداز طبیعی منطقه و مدیریت پسماندهای پروژه را بررسی میکند .پس از تأیید، مجوز محیط زیست صادر خواهد شد.
مرحله هفتم: طراحی نیروگاه
پس از تکمیل مراحل قانونی، طراحی مهندسی پروژه آغاز میشود.طراحی نیروگاه شامل بخشهای مختلفی است، از جمله:
- طراحی سیستم DCو AC
- طراحی آرایش پنلهای خورشیدی و استراکچر
- طراحی فنس و جادههای دسترسی
- طراحی سیستم ارتینگ و طراحی شبکه انتقال داخلی
- تهیه نقشههای اجرایی
- تهیه مدارک فنی و دفترچههای مهندسی
مرحله هشتم: انتخاب مدل فروش برق
در این مرحله سرمایهگذار باید مشخص کند که برق تولیدی نیروگاه چگونه به فروش خواهد رسید.مدلهای متداول عبارتاند از:
- قرارداد خرید تضمینی برق با ساتبا
- فروش برق در بورس انرژی
- قرارداد خرید برق خصوصی (PPA)
- تأمین برق صنایع (خودتأمینی)
هر یک از این روشها مزایا و شرایط خاص خود را دارند و انتخاب آنها باید بر اساس اهداف اقتصادی پروژه، ظرفیت نیروگاه و شرایط بازار انجام شود.
مرحله نهم: تأمین مالی پروژه
پس از مشخص شدن مدل درآمدی، نوبت به تأمین منابع مالی پروژه میرسد. روشهای رایج عبارتاند از:
- سرمایهگذاری شخصی
- تسهیلات بانکی یا صندوق توسعه ملی
- جذب شریک تجاری
- سرمایهگذاری مشترک
تهیه یک برنامه مالی دقیق و برآورد صحیح هزینهها، نقش مهمی در موفقیت پروژه و کاهش ریسکهای سرمایهگذاری دارد.
مرحله دهم: ساخت نیروگاه
پس از تکمیل طراحی و تأمین تجهیزات، عملیات اجرایی آغاز میشود.این مرحله شامل:
- آمادهسازی زمین
- اجرای فونداسیون
- نصب استراکچر و پنلهای خورشیدی
- نصب اینورترها و تجهیزات
- احداث پست برق و اجرای خط انتقال
کیفیت اجرای این مرحله تأثیر مستقیمی بر عملکرد بلندمدت نیروگاه خواهد داشت، بنابراین استفاده از تجهیزات استاندارد و تیم اجرایی متخصص اهمیت ویژهای دارد.
مرحله یازدهم: سنکرون با شبکه
پس از پایان عملیات اجرایی، نیروگاه وارد مرحله تست و راهاندازی میشود. در این مرحله موارد زیر انجام میشود:
- تست تجهیزات
- تست رلههای حفاظتی و سیستمهای کنترلی
- تست توان خروجی و اتصال به شبکه برق
- آغاز بهرهبرداری تجاری
پس از موفقیت در تمامی آزمونها، نیروگاه به طور رسمی وارد مدار شده و تولید برق آغاز میشود.
نکاتی که پیش از شروع پروژه باید بدانید
پیش از آغاز هر پروژه نیروگاه خورشیدی، لازم است توجه داشته باشید که قوانین، دستورالعملها و الزامات مربوط به صدور مجوزها ممکن است در طول زمان تغییر کنند. همچنین هزینههای اتصال به شبکه، شرایط واگذاری زمین، فرآیندهای اداری و مدلهای فروش برق نیز بسته به سیاستهای جاری کشور قابل تغییر هستند.به همین دلیل، توصیه میشود پیش از هرگونه اقدام اجرایی، آخرین اطلاعات را از مراجع رسمی و سازمانهای مرتبط دریافت کرده و از خدمات مشاوران متخصص در حوزه انرژیهای تجدیدپذیر بهرهمند شوید. برنامهریزی دقیق و شناخت کامل فرآیندها، احتمال موفقیت پروژه را به شکل قابل توجهی افزایش میدهد.
سرمایهگذاری در نیروگاه خورشیدی تنها یک پروژه عمرانی نیست، بلکه فرآیندی جامع شامل برنامهریزی، اخذ مجوز، طراحی مهندسی، تأمین مالی، ساخت و بهرهبرداری است. طی کردن صحیح هر یک از این مراحل، نهتنها ریسکهای اجرایی را کاهش میدهد، بلکه باعث افزایش بهرهوری، کاهش هزینههای بلندمدت و تسریع در بازگشت سرمایه خواهد شد.
